法規 第12回 ⏱ 約22分で読めます

工事計画の届出は「30・10・20・500」の4つの数字で攻略

電験三種「法規」科目で頻出の工事計画の届出を、4つの数字「30・10・20・500」だけで攻略する記事。着工30日前という期限、需要設備10kV、遮断器20%、発電所500kWという基準値を一覧化し、ひっかけ選択肢に騙されないコツまで整理しました。

🃏 暗記フレーズ:10kV以上は30日前

🎥 動画でも解説しています > YouTubeで開く

この記事で身につくこと

法規の勉強をしていて、「工事計画の届出」のページで手が止まった経験はありませんか。条文を開くと「主務省令で定めるものをしようとする者は……」という独特の言い回しが続き、数字だけがバラバラと目に入ってくる。読み終わっても何も残らない。あの感覚です。

ですが安心してください。この単元、実は法規のなかでもかなり「おいしい」部類に入ります。理由は単純で、問われる数字が4つしかないからです。

数字意味
30着工の30日前までに届け出る
10需要設備・遮断器の基準は10,000V(10kV)以上
20遮断器などの容量・定格を20%以上変更するとき
500発電所は出力500kW以上

この4つを、対象と一緒に頭の引き出しに入れるだけ。理屈を理解してから覚えるので、試験直前でも思い出せます。この記事では次のことができるようになります。

  • 工事計画の届出が「なぜ」必要なのかを一言で説明できる
  • 需要設備・遮断器・発電所の3つの対象別に、基準値を言える
  • 「20%以上」「50kWと500kW」という2大ひっかけを回避できる
  • 令和1年 問2のような穴埋め問題を、迷わず解ける

暗記フレーズ:10kV以上は30日前

今日の合言葉は、これひとつです。

10kV以上は30日前

たった10文字ちょっとですが、この中に最重要の2つの数字が入っています。穴埋め問題の空欄の多くは、この2つで埋まってしまいます。声に出して3回、唱えてみてください。通勤中でも、寝る前でも構いません。「10kV以上は30日前」。

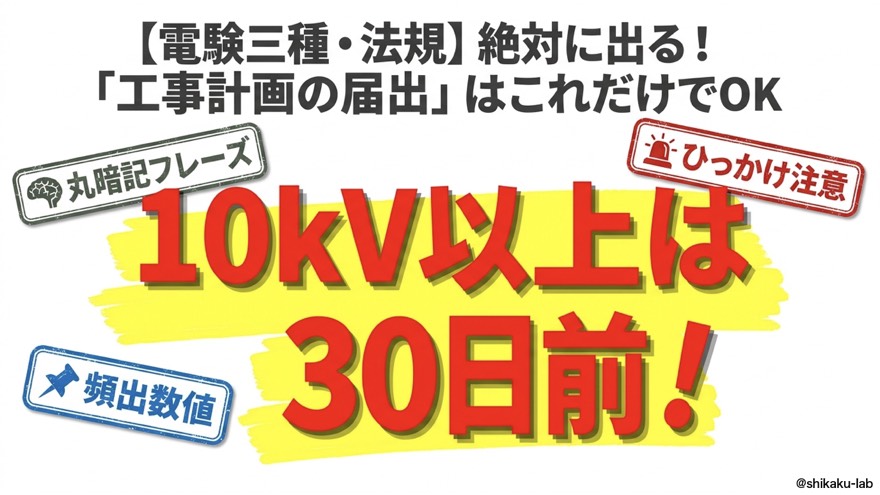

工事計画の届出はこれだけでOK|10kV以上は30日前

残りの「20」と「500」は、このフレーズにぶら下げる形で覚えていきます。まずは幹を1本、太く育てるイメージで進めましょう。

ステップ1:なぜ国に届け出るのか

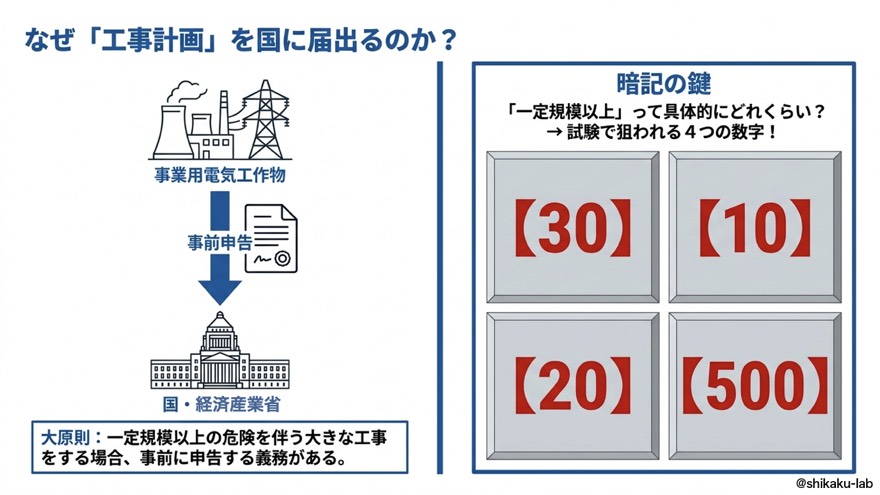

なぜ工事計画を国に届出るのか|暗記の鍵4つの数字

理屈はとてもシンプルです。事業用電気工作物のうち、一定規模以上のものは、工事中や工事後に事故が起これば周囲に大きな被害が及びます。だから工事を始める前に、国(経済産業省)へ「こういう工事をします」と申告させる。それが工事計画の届出です。

つまり、事後報告では意味がない手続きだということ。ここが後で効いてくる大事な感覚です。

そして条文が言う「一定規模以上」の中身が、先ほどの4つの数字です。

覚える数字どこで使うか
30期限(いつまでに)
10需要設備・遮断器(電圧)
20遮断器の変更(割合)
500発電所(出力)
🃏 暗記シート
Q. 電験三種・法規の「工事計画の届出」で覚えるべき4つの数字を答えよ

ステップ2:期限は「着工の30日前」

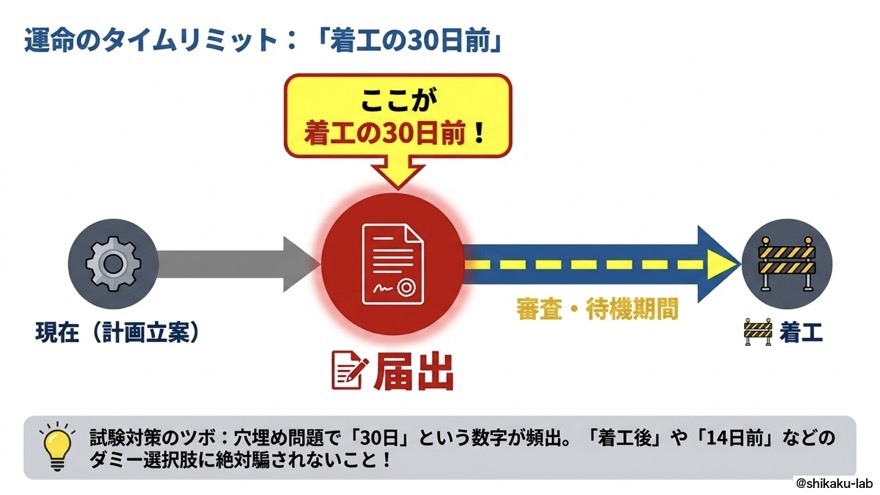

運命のタイムリミット|着工の30日前

流れは「計画を立てる → 届け出る → 審査・待機期間 → 着工」の順です。届出をしてから着工までに、国が内容をチェックする時間を確保する。この待機期間が30日、というわけです。

穴埋め問題では、この「30日」がほぼ必ず狙われます。そして選択肢には、必ずと言っていいほど紛らわしいものが混ざります。

選択肢正誤
工事の開始の30日前まで⭕ 正しい
工事の開始後30日以内❌ 事後報告では意味がない
工事の開始の14日前まで❌ 別の手続きの数字が混ざっている

「事前に安全を確認するための制度なのだから、事後であるはずがない」。この一言で判断できるようにしておけば、選択肢を見比べる時間すらいりません。

🃏 暗記シート
Q. 工事計画の届出は、工事開始の何日前までに主務大臣へ届け出る必要があるか
💡 事前申告が制度の目的

ステップ3:需要設備の壁は「10kV」

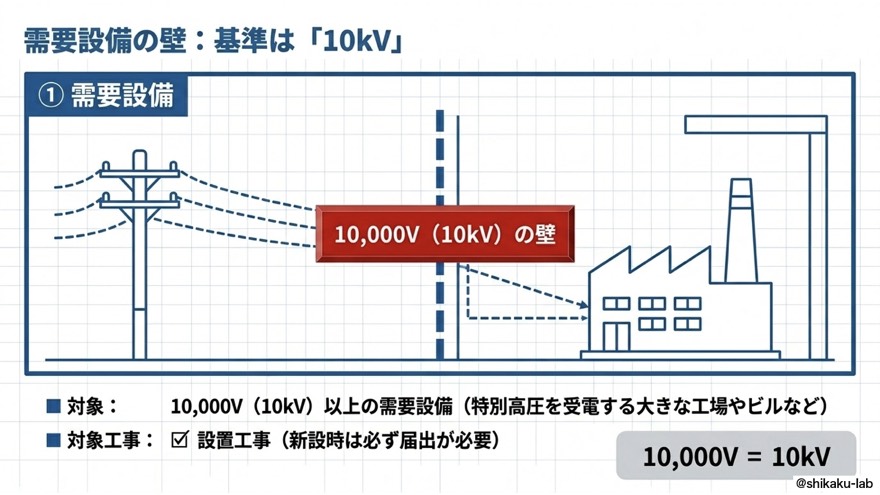

需要設備の壁|基準は10kV以上

1つ目の対象は需要設備、つまり電気を受け取って使う側の設備です。

項目内容
基準受電電圧 10,000V(10kV)以上
対象工事設置工事(新設)
イメージ特別高圧を受電する大きな工場・ビル

「需要設備」という言葉が出てきた時点で、一般家庭の話ではないと分かります。特別高圧を引き込むような規模の需要家が対象、と押さえてください。新設のときは必ず届出が必要、というのもセットで覚えておきましょう。

なお、この「10,000V」という数字は、電気主任技術者まわりの制度でもたびたび顔を出します。選任・許可選任の話があやふやな方は、先に免許なしでも電気主任技術者になれる!?「許可選任」を完全攻略を読んでおくと、数字の住み分けがはっきりします。

🃏 暗記シート
Q. 工事計画の届出において、需要設備が届出対象となる受電電圧の基準は何V以上か

ステップ4:遮断器の罠は「20%」

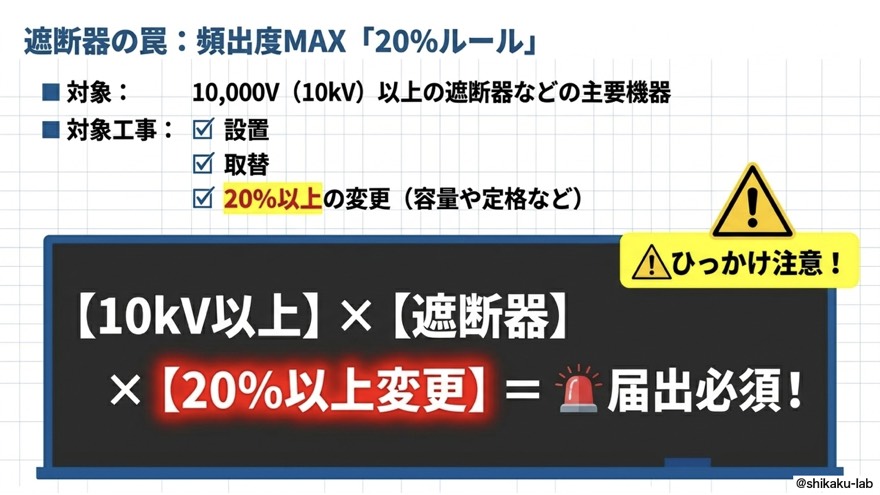

遮断器の罠|頻出度MAX「20%ルール」

2つ目の対象は、遮断器などの主要機器です。ここが、この単元で最も落とし穴の多いところ。

項目内容
基準10,000V(10kV)以上の遮断器などの主要機器
対象工事設置・取替・20%以上の容量/定格の変更

式にすると、こうなります。

なぜ多くの人が落とすのか

「10,000V」の部分はみなさんしっかり覚えてきます。ところが「20%」がおざなりになる。ここが差のつくポイントです。設置や取替だけでなく、容量や定格を20%以上いじる場合も届出の対象になります。「取り替えていないから関係ない」と思い込むと、そこで1点落とします。

そしてもうひとつ。「20%以上」であって「20%を超える」ではありません。ちょうど20%の変更も対象に含まれます。法規の問題文は、この「以上」「超える」「未満」の書き分けで受験者をふるいにかけてきますので、読むときは指でなぞるくらいの慎重さで臨んでください。

🃏 暗記シート
Q. 工事計画の届出において、10kV以上の遮断器の容量・定格の変更が届出対象となるのは何%以上の変更からか
💡 設置・取替だけではない

ステップ5:発電所のボーダーは「500kW」

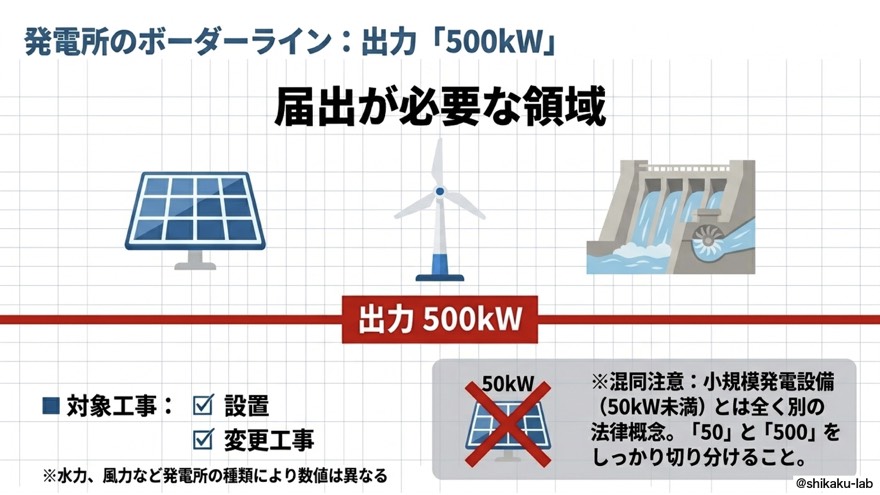

発電所のボーダーライン|出力500kW

3つ目の対象は発電所です。太陽光、風力、水力……種類はいろいろありますが、試験対策としてはまず1本のラインを引いてください。

項目内容
基準出力 500kW以上
対象工事設置・変更工事
注意種別により細かい数値は異なる

厳密には発電所の種類ごとに数値が違うのですが、試験で問われるのは圧倒的に「500kW」です。まずは500kWで固めて、余裕が出てきた段階で種別ごとの数値に手を広げる。この順番が、独学では最も効率がいいはずです。

「50」と「500」を絶対に混ぜない

ここが、この単元で2番目に大きな罠です。

数字何の話か
50kW未満小規模発電設備(まったく別の法体系)
500kW以上工事計画の届出が必要

桁がひとつ違うだけなのに、意味はまるで別物。試験本番で「あれ、50だったか500だったか」と迷った経験のある方は、ここで一度整理しておきましょう。小規模発電設備は50、工事計画は500。ゼロの数を数えるクセをつけると、迷いが減ります。

🃏 暗記シート
Q. 工事計画の届出において、発電所が届出対象となる出力の基準(試験で最も問われる数値)は?
💡 ゼロの数を数える

ステップ6:届出書に書く「4つのWと1つのH」

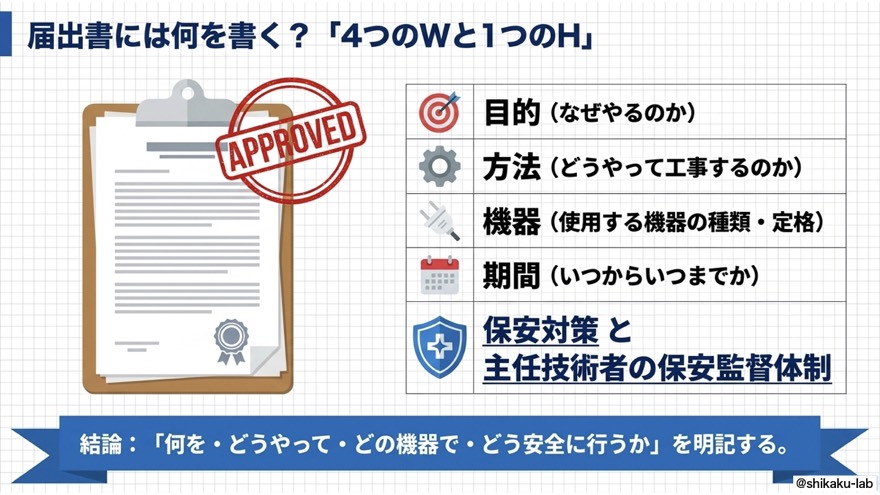

届出書には何を書く|4つのWと1つのH

届出書の記載事項も、たまに問われます。5W1Hの届出版だと思ってください。

項目内容
目的なぜその工事をやるのか
方法どうやって工事するのか
機器使用する機器の種類・定格
期間いつからいつまで
保安保安対策と、主任技術者による保安監督体制

結論としては、「何を、どうやって、どの機器で、どう安全に行うか」を明記するということ。実務では図面などの添付書類も求められますが、試験対策としてはこの5項目を押さえておけば十分です。

工事する段階なら当然決まっているはずの内容ばかりなので、丸暗記というより「言われてみればそうだ」と納得する形で覚えるのがおすすめです。

なお、この最後の「保安」の項目は、保安規程や主任技術者の話と地続きになっています。保安規程の中身がぼんやりしている方は、保安規程、ここで9割が挫折します|「5本柱」で一気に攻略を先に通しておくと、届出書の記載事項も自然に頭に入ってきます。

🃏 暗記シート
Q. 工事計画の届出書に記載する主な項目を5つ挙げよ

ステップ7:直前復習用マトリクス

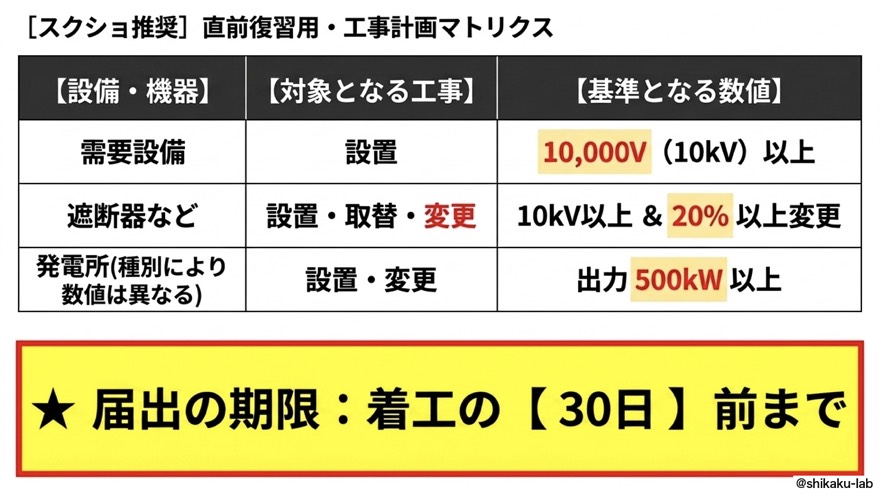

直前復習用|工事計画マトリクス(保存版)

ここまでの内容を1枚にまとめます。試験直前は、この表だけ見返せば大丈夫です。

設備・機器対象となる工事基準となる数値
需要設備設置10,000V(10kV)以上
遮断器など設置・取替・変更10kV以上 かつ 20%以上の変更
発電所(種別により数値は異なる)設置・変更出力 500kW以上

そして、この表の上に大きく貼っておく期限が、

届出の期限は、着工の30日前まで

縦の3行と、上に乗る「30日」。この形で覚えると、記憶が崩れにくくなります。スマートフォンで撮っておいて、試験会場の休憩時間に眺めるだけでも効果があります。

🃏 暗記シート
Q. 工事計画の届出の対象3種(需要設備・遮断器など・発電所)の基準値をそれぞれ答えよ

まとめ

工事計画の届出は、条文で読むと難しく見えますが、構造はきわめて単純でした。

ポイント内容
制度の趣旨危険を伴う工事は、着工前に国へ申告させる
期限着工の30日前まで
対象1需要設備 … 10kV以上の設置
対象2遮断器など … 10kV以上かつ20%以上の変更
対象3発電所 … 出力500kW以上の設置・変更
届出書の中身目的・方法・機器・期間・保安

法規は暗記科目と言われますが、正確には「理屈で束ねてから覚える科目」です。バラバラの数字を100個覚えるのは苦行ですが、「事前申告のための制度」という幹に4つの数字をぶら下げるだけなら、今日1日で終わります。

まずは「10kV以上は30日前」。この一言から始めてください。

⚠ ここを間違える人が多い

この単元は、隣接する制度と数字が似ているせいで取り違えが起こります。実際に受験者が混乱しやすい3つを挙げておきます。

❌ 電圧の基準と、容量の基準をごちゃまぜにする

法規には「受電電圧が1万V以上」で線を引く制度と、「容量が○○kW以上」で線を引く制度の両方が登場します。どちらも同じ受電設備の話をしているので、記憶の中で溶け合ってしまうのです。

✅ 正しくは、工事計画の届出における需要設備の基準は受電電圧10,000V以上。kWではなく、Vで判断します。問題文を読むときは、まず単位(V なのか kW なのか)に丸をつける習慣をつけてください。単位さえ合っていれば、数字の取り違えは起きません。

❌ 届出先や審査する人を「電気主任技術者」だと思ってしまう

保安に関わる話がずっと続くので、つい「主任技術者が確認するもの」と思い込みがちです。

✅ 正しくは、届け出る相手も、内容を審査するのも主務大臣(国)です。主任技術者は、あくまで届出書のなかで「保安監督体制」として記載される側。国に対して手続きをするのは事業者本人であって、主任技術者が許可を出すわけではありません。ここは選択肢のすり替えとして本当によく使われます。

❌ 「20%を超える変更」と読んでしまう

✅ 正しくは「20%以上の変更」。ちょうど20%も対象に含まれます。法規は「以上/超える/未満/以下」の書き分けで得点差がつく科目です。数字だけを覚えて、その後ろについている言葉を読み飛ばさないでください。

過去問ではこう出た

この単元は、令和1年 問2で出題されています。

出題のされ方には、はっきりした傾向があります。

  • 条文をほぼそのまま引いた穴埋め形式で、「30日」「10,000V」「20%」といった数値を空欄にしてくる
  • 選択肢には、「着工後」「14日前」など、趣旨から考えればあり得ないものが必ず混ざる
  • 需要設備・遮断器・発電所のうち複数をまたいで問い、数字の取り違えを誘う

裏を返せば、4つの数字と対象の組み合わせさえ正確なら、その場で計算するものは何もありません。法規のなかでは確実に取りに行くべき問題です。

ちなみに、外部委託承認まわりの数字(5・2・1と7000V)とも近い場所にありますので、まとめて整理しておくと得点効率が上がります。詳しくは外部委託の数字を「5-2-1法則+7000V」で一瞬攻略をどうぞ。

実際に手を動かして確認したい方は、こちらから同じ範囲の問題に挑戦できます。

電験ジムで実際に解いてみる

よくある質問

Q. 届出を出さずに工事を始めてしまったら、どうなるのですか?

制度の趣旨から考えれば答えは明らかで、事後の届出では制度が成立しません。国が事前に内容を確認して安全性を担保する仕組みなので、着工してしまった時点で「事前申告」という前提が崩れます。試験対策としては、「着工後」という選択肢が出てきたら即座に切る、と覚えておけば十分です。実務ではもちろん、そうならないよう工程表を逆算して届出日を先に押さえます。

Q. 発電所は「種別により数値が異なる」とありますが、全部覚える必要がありますか?

結論から言うと、最初は500kWだけで大丈夫です。試験で問われる頻度が圧倒的に高いのが500kWだからです。学習の順番としては、まず4つの数字(30・10・20・500)を完璧にして、他の単元も一周してから、余力があるときに種別ごとの数値へ手を広げる。この順番を守ってください。先に細かい数値へ行くと、幹である500kWまであやふやになります。

Q. 「設置」「取替」「変更」は、それぞれ何が違うのですか?

ざっくりとしたイメージで構いません。設置は新しく作ること(新設)、取替は既にあるものを別のものに入れ替えること、変更は容量や定格などの中身を変えることです。

用語意味主に問われる対象
設置新しく作る需要設備・遮断器・発電所
取替別のものに入れ替える遮断器など
変更容量・定格などを変える遮断器(20%以上)・発電所

需要設備は「設置」、遮断器は「設置・取替・変更」、発電所は「設置・変更」。この対象工事の違いも、たまに問われます。マトリクスの真ん中の列として、数字とセットで眺めておいてください。

📖 ここまで読んだあなたへ

Webの何倍も覚えやすい
紙のフルラミネート加工の
暗記シート
があります

実績2,000部突破
お風呂や電車のスキマ時間でサクッと勉強できます。
付属の練習用紙で無限に練習できます♪

📋ラミネート加工 🎨フルカラー 💧防水 🛁お風呂でもOK 🚃電車でもOK ♾️練習用紙で無限練習

この記事を読み終えたら、進捗を記録しましょう

この記事をシェア

読んだ内容を、過去問で試す

法規の過去問を解いてみませんか?

過去問対策Webサービス「電験ジム」なら、 平成27年〜令和8年上期の1,400問超を、 すべて解説つきで解けます。わからない所はその場でAIに質問でき、苦手は自動で色分けされます。

電験ジムで解いてみる

14日間 無料でお試し・月額980円・いつでも解約できます

📱 この記事を読んだ方限定

LINE公式アカウントを追加して、トークに「サイト理論ノート」と送ると、 「理論科目 導入編ノート」(第1章 直流回路)を無料でお渡しします。

LINEで友だち追加する →
資格LABO

この記事を書いた人

資格LABO

電験三種を含め、さまざまな資格を一発合格した経験をもとに、 忙しい社会人が最短距離で受かるための教材とYouTube解説を作っています。 暗記シート・講義ノートは累計2,000部を突破し、 多くの合格報告をいただいています。

保有資格

電気主任技術者電気工事士公害防止管理者放射線取扱主任者中学校・高等学校 教員免許
  • ⚡ 電験三種・電験二種の解説動画をYouTubeで公開中
  • 📚「勉強の過程」より「結果を重視」した教材の制作・販売
  • 🏋️ 過去問対策Webサービス「電験ジム」を開発・運営

スポンサーリンク

📚 法規科目の他の記事も読む

次は…(ローテーション順)
理論
ブリッジ平衡回路を瞬殺!「積のクロス」で複雑回路を一発解決

機能追加のご要望・バグ報告をお待ちしています

サイトをより良くするため、お気付きの点・「こんな機能が欲しい」「このページが見にくい」など、お気軽にご意見をお寄せください。
